Zu Aufgabe 2:
Prozessdauer (Systeme mit Netzstruktur)
Um die Dauer eines Prozesses der Realisierung eines
Vorhabens exakt zu ermitteln, ist es zweckmäßig, sich auf
das Instrument der Netzplantechnik (Ablauf-
und Zeitplanung) zu stützen.
Dies führt im
betrachtete Fall zu folgender Darstellung (siehe
Bild 1.10):
|

|

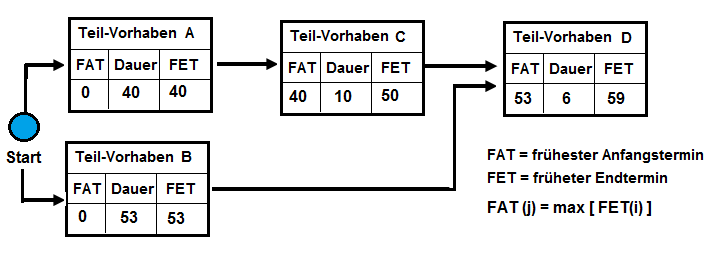

Bild 1.10: Darstellung des Ablaufs des betrachteten
Vorhabens als Netzplan (Vorgangsknotennetz) |
Die Ermittlung des frühesten Endtermins eines
Teil-Vorhaben (Symbol FET) errechnet sich
aus dem frühesten Anfangstermin dieses Teil-Vorhabens
(Symbol FAT), zuzüglich der Dauer T des
betreffenden Teil-Vorhabens: FET(j) = FAT(j) +
T(j), mit j = A, B, C, D.
Ein nachfolgendes Teil-Vorgaben j (im
Beispiel C bzw. D) kann
jedoch erst dann beginnen, wenn die - in der logischen
Ablauffolge - davor liegenden Teil-Vorhaben i
abgeschlossen sind. Solange es nur ein
davor liegendes Teil-Vorhaben i gibt,
gilt FAT(j) = FET(i). Gibt es jedoch
zwei oder mehr davor liegende Teil-Vorhaben, ist das
Maximum der einzelnen Werte "FET(i)" zu bestimmen. Im
betrachteten einfachen Beispiel beträgt die Dauer T
des Gesamtvorhabens T = 59 Tage.
Das Instrument der Netzplantechnik
beinhaltet außer einer "Vorwärtsrechnung" auch eine
"Rückwärtsrechnung". Erst dann kann in komplizierteren
Netzstrukturen ermittelt werden, über welche Teil-Vorhaben
der sog. "kritische Weg" im Netz
verläuft. Es ist dies jener Weg, der die Gesamtdauer des
Vorhabens bestimmt und er verläuft über all jene
Teil-Vorhaben, die keinen Zeitpuffer
aufweisen, d. h. bei denen der früheste Anfangstermin
FAT zugleich der späteste Anfangstermin
SAT ist.1
|
Zu Aufgabe 3:
Ablauffolge (Steueralgorithmus)
Fall a)
Bedingung p1
nicht erfüllt (p1 =
0) und Bedingung p2
erfüllt (p2 = 1), dann gilt:
O1 O2 ... O1
O2 ... O1 O2 .
Es geht nicht zu weiteren Operationen und damit
auch nicht nach p2.
Fall b)
Bedingung p1
erfüllt (p1 = 1)
und Bedingung p2 nicht erfüllt
(p2 = 0), dann gilt:
O1 O2 O3 O4
... O4 ... O4 ... .
Es geht nicht weiter zu Operation O5
. (Prozess blockiert).
|

|
1
Siehe hierzu:
von KÄNEL, S.:
Projektmanagement. Ablauf-, Zeit- und
Terminplanung (beigefügte
PDF-Datei). |
|
|
|
